Журнал монтажных работ
Перед тем как написать статью о строительной документации я читаю СНиПы о правилах заполнения журналов, с журналом монтажных работ оказалось не все просто. Фото, приведенные для примера, журнала с объекта в Мытищах который мы скоро закончим строить.
В СНиП 3.01.01-85 «ОРГАНИЗАЦИЯ СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА» и СНИП 3.03.01-87 «НЕСУЩИЕ И ОГРАЖДАЮЩИЕ КОНСТРУКЦИИ» о журнале монтажных работ ничего не говориться, но приводят пример «Журнал работ по монтажу строительных конструкций».
У этих двух журналов есть некоторые отличие, в графах для заполнения, но смысл их, для передачи информации остается один и тот же.
Разъясняющая форма журнала общих работ по монтажу строительных конструкций в соответствии со СНиП 3.03.01-87 и РД 11-05-2007 скачивайте и читайте ЗДЕСЬ.
В этой статье расскажу о том, как заполняли журнал монтажных работ на строительной площадке. Заполнения титульного листа не вызовет трудностей, там все понятно не то что в журнале общих работ. Журнал общих работ и монтажных работ ведутся одновременно и записи по производству работ должны совпадать. Совместно с этими двумя журналами ведется и журнал сварочных работ.
20.09.15г укрупнение конструкций фахверковых стоек (с указанием применяемого металла) квадратная труба 160х4, лист толщиной t=20, двутавр К25, с указанием номера проекта и листа где начерчены узлы монтажа, в других графах указывают номера сертификатов применяемого материала (для увеличения картинки кликните по ней).
В журналах общих и монтажных работ записи делаются ежесменные, ответственным лицом, назначается приказом в начале ведения монтажных работ.
Как было у меня на строительной площадке, монтаж металлоконструкций производила подрядная организация. Прораб монтажников заполнял журнал монтажных работ, я веду журнал общих работ.
После окончания работ монтажники сдали нам свою исполнительную документацию. В журналах общих и монтажных работ записи по производству монтажа металлоконструкций совпадали.
В журнал общих работ в раздел 2 перечень специальных журналов я записал журнал монтажных работ и прораб монтажников, как ответственное лицо расписался в графе уполномоченного представителя.
Ничего сложного в заполнение журналов нет, надо только каждый день уделять им время, а не вспоминать потом, что делали недели три назад и тратить на это рабочею смену.
Пишите комментарии или замечания к данной статье журнал монтажных работ.
Ваша благодарность за мою статью это клик по любой кнопке ниже. Спасибо!
Организация работ на стройплощадке
Перед непосредственным осуществлением проектных мероприятий, необходимо составить план работы на объекте. Это позволит обеспечить необходимый темп деятельности на стройплощадке, исполнение всеми занятыми на ней людьми своих обязанностей в срок.
Необходимо, чтобы для каждого действия было отведено соответствующее место. При этом следует планировать работу так, чтобы по всей стройплощадке людям было удобно перемещаться.
Кроме непосредственного участка строительства, должны быть предусмотрены:
- Дороги.
- Места хранения извлеченного грунта.
- Склады для стройматериалов.
- Бытовки.
- Участки складирования отходов.
- Туалеты.
Особое значение имеет грамотное распределение обязанностей. При организации работ потребность в тех или иных специалистах обуславливается рядом факторов:
- Объемом работ. Соответственно, чем объект больше, тем больше может потребоваться работников. Речь идет не только о непосредственных исполнителях (каменщиках, разнорабочих, крановщиках и пр.), но и прорабах, специалистов по контролю. Из числа последних выбираются ответственные за ведение журналов работ.
- Графиком. Если объект необходимо закончить быстро, вводится несколько смен. Соответственно, потребность в работниках очень высока. При этом необходимо распределить работы по времени так, чтобы они сочетались друг с другом.
- Текущей стадией. На некоторых этапах строительства на площадке присутствие большого числа людей нецелесообразно. К примеру, если заливается фундамент, крановщикам делать будет нечего. Другие этапы предусматривают ведение работ одновременно на нескольких участках.
- Квалификацией работников. Чем она выше, тем быстрее и качественнее будут выполняться работы.
Вне зависимости от количества людей на стройплощадке должны присутствовать специалисты, контролирующие деятельность, фиксирующие процесс в журналах.
При строительстве индивидуальных домов малой этажности на объекте присутствует, как правило, от двух до четырех человек. Этого количества вполне достаточно для выполнения основных работ, в том числе подъема конструкций и материалов.
На многоэтажных объектах может присутствовать несколько бригад по 4-5 чел. Чем больше людей на площадке, тем грамотнее должна быть организована деятельность и контроль за ней
Очень важно проследить за тем, чтобы работа одной бригады не дублировала действия другой
Что касается фиксации хода работ, то их описание, присутствующее в специальных журналах, должна соответствовать сведениям из общего документа по всему объекту. Их заполнение – является обязанностью ответственных лиц. Специалисты рекомендуют не игнорировать требования нормативных актов и оформлять журналы ежедневно. В противном случае спустя несколько дней придется вспоминать, какие были выполнены работы, в каком объеме и так далее. Отсутствие журналов или информации в них влечет ответственность в виде штрафов.
Строительный контроль
Сведения о нем присутствуют в 4 разделе журнала. Любой орган, уполномоченный вести контроль, может внести в эту часть документа свои замечания. Их необходимо устранить и внести запись об этом в журнал.
Если нарушения исправлены не будут или будут, но запись об этом будет отсутствовать, при следующей проверке представитель надзорного органа выпишет штраф.
В пятом разделе указываются сведения о контроле лица, ведущего строительство. Проверка осуществляется субъектом, имеющим специальный документ. Контроль ведется по проектным схемам выполнения работ. В него входят испытания, осмотр, измерения и пр. Все показатели должны совпадать с проектными.
Некоторые заказчики с особым внимание относятся к сведениям этого раздела и требуют, чтобы на стройплощадке присутствовал соответствующий специалист. Для этого подрядчик направляет кого-либо из работников на курсы повышения квалификации
После их прохождения и проверки знаний (аттестации) работник получает документ, позволяющий ему вести 5 раздел. В нем же можно приводить сведения по входному контролю, если отдельного журнала на объекте нет.
Ведение общего журнала работ, пример с разъяснениями
Далее начинается основная работа — формирование записей, вносимых в разделы, на которые разделён общий журнал работ в строительстве. Каждый раздел имеет свой порядок оформления, нацелен на предоставление определённых сведений.
Раздел 1
Предоставляет собой перечень ИТР. Здесь внесены данные лиц – прямых участников строительства. В первый раздел генподрядчиком вносятся все специалисты организации, заключившей соглашение с заказчиком, работающие непосредственно на участке. Дополнительно вносятся специалисты субподрядчики.
Все перечисленные кадры должны пройти аттестацию в области ТБ и прочим обучениям, без которых не смогут получить допуск к работе.
Раздел 2
В данный раздел вносятся все специальные журналы, в которых пишутся выполняемые работы и процессы по отдельным видам работ, направленные на обеспечение и поддержание рабочей деятельности. Речь идёт об обеспечении журналами, где контролируются поставки материалов и оборудования, учитываются отдельные важные процессы: заливка бетона, сварка стыков трубопроводов, многие другие значимые работы.
Раздел 3
Третий раздел считается основным. Здесь записываются сведения о ходе выполнения работ. Записи ведутся на основании п.8.3 по ОЖР в РД11-05-2007 и содержат следующую информацию:
Столбик 1: Порядковый номер, начиная с первой записи
Столбик 2: Даты производства работ
Столбик 3: Описание конкретных работ c краткими уточнениями, такими как:
- конструктивные элементы;
- технологические процессы;
- привязка к месту (оси, этаж, пикеты, километраж и т.п.);
- метод выполнения работ;
- материально технические ресурсы.
При необходимости к записям также допускается добавлять сведения о температуре, осадках, вносить шифр проекта.
В колонке №4, ежедневно ставит свою подпись сотрудник уполномоченный вести ОЖР (указан в титульном листе, как уполномоченное лицо осуществляющее строительство)
Раздел 4
Сюда вносятся сведения по строительному контролю застройщика или заказчика.
Данный раздел также является обязательным к заполнению, так как заказчик или застройщик обязан проводить строительный контроль. В ходе проверок, все замечания фиксируются в данный раздел с установлением срока устранения выявленных недостатков. При отсутствии недостатков, делается запись о проведенном контроле (сведения, дата контроля, «недостатки отсутствуют»). В случае игнорирования раздела №4 на организацию, проводящую строительные работы, может быть наложен штраф. Даже если все устные замечания были устранены.
Раздел 5
Точно такой же раздел, как и раздел №4, только записи вносятся лицом, осуществляющим строительство по вопросам строительного контроля (указан в титульном листе). Соответственно и ответственность за заполнение данного журнала несет строительная компания.
Раздел 6
Раздел 6 предусмотрен для перечня всех актов из состава исполнительной с указанием даты подписания и всех подписантов. Разрешения в данный раздел не вносятся.
Подобных документов за весь период строительства может накопиться огромное количество и таблицы в 6 разделе журнала может не хватить. В этом случае делается распечатка раздела и регистрируется в ГСН. Предварительно можно уточнить у заказчика о надобности подобного действия.
Раздел 7

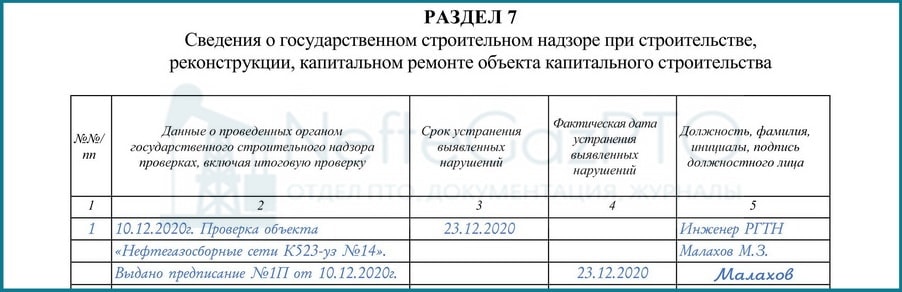

Раздел рассчитан на контролирующие государственные органы. Содержит сведения, которые заполняет гос. строительный надзор по результатам проведенных проверок.
Раздел первый
Первый раздел – это данные о сотрудниках компании-подрядчика, которые начинают выполнение запланированных в журнале работ. Данные указываются следующим образом:
- ФИО каждого сотрудника
- напротив его фамилии дату, когда он непосредственно приступил к исполнению своих обязанностей
- документ-разрешение на допуск к строительным работам – номер аттестационного документа
Если объект имеет несколько участков, и работники распределены определенным образом, возле каждого сотрудника указывают номер структурного подразделения. Разделение людей происходит ответственным лицом за описанный в журнале объект или руководитель компании-подрядчика. Иногда это одно и то же лицо, поэтому его данные будут фигурировать еще в титульном листе несколько раз.
Образец заполнения общего журнала работ в строительстве: первый лист
На титульном листе документа указываются:
- Название объекта.
- Адрес. Его можно взять из проекта.
- Сведения о заказчике.
- Информация о застройщике. Сведения должны указываться о лице, осуществляющем строительство в соответствии с проектом. Им является генподрядчик, даже если непосредственные работы выполняет субподрядчик.
- Данные о генеральном проектировщике. Эти сведения присутствуют в рабочих чертежах проекта.
- Сведения о лице, непосредственно осуществляющем строительство.
- Информация о представителе застройщика/заказчика, уполномоченного вести строительный контроль. Здесь указываются данные лиц, осуществляющих технический надзор и имеющих право заполнять разд. 4.
- Представитель лица, ведущего строительство, уполномоченный вести строительный контроль. Здесь указываются данные лиц, имеющих соответствующие удостоверения, представителях Ростехнадзора и аналогичных структур, наделенных полномочиями вносить сведения в разд. 5.
- Информация об иных субъектах, осуществляющих строительство, и их представителях. Здесь должны присутствовать сведения обо всех официально оформленных подрядных организациях.
- Информация о государственном стройнадзоре. Здесь приводятся сведения о структуре, уполномоченной проводить выездные проверки.
Информация о работах
Кроме наименования работ, сведений об их начале и завершении, указывается и их ход. Описание производится по конструктивным частям сооружения. При этом должно присутствовать указание отметок, осей, рядов, ярусов, этажей, помещений, секций, в которых они велись. Описание приводится после указания даты выполнения работ.
Кроме того, здесь же вкратце описываются методы, строительные материалы, которые были использованы, конструкции, изделия. Если проводились испытания конструктивных элементов, информация об этом в обязательном порядке приводится в журнале. Аналогичное требование предъявляется в случае выполнения пробных запусков систем, устройств, сетей, инженерного оборудования. К примеру, опробование под нагрузкой или вхолостую, подача энергии, испытание на герметичность, прочность, проверка давления и так далее.
Нелишней будет информация об условиях выполнения работ (пониженная температура, осадки и пр.).
Кроме того, можно указывать сведения о:
- вынужденных простоях спецтехники (с указанием предпринятых мер);
- отступлениях от рабочих схем и чертежей (с приведением причин), их согласовании;
- переносе пожарных, транспортных проездов;
- изменении расположения сигнальных, защитных, охранных ограждений;
- перекладке, прокладке, разборке временных инженерных систем;
- наличии, выполнении схем по операционному контролю качества;
- переделках, исправлениях работ, выполненных ранее.
Правила заполнения
Несмотря на отсутствие унифицированного бланка для журнала, существуют правила его заполнения. В данном случае придерживаются следующих особенностей:
- Журнал необходимо правильно прошить. Для этого используют капроновую нить. Этот способ помогает справиться с задачей за короткое время, а также делает закреп надежнее, нежели использование клея или металлических скоб.
- Журнал печатается или оформляется таким образом, что нумерация присутствует на всех страницах. Если в документе присутствует строка с данными о количестве листов в стопке, это требуется указать.
- На титульной странице в обязательном порядке указывают наименование объекта, в отношении которого и был сформирован документ.
- Если используется несколько журналов для работы по одному объекту, необходимо сделать на следующей странице от титульного листа таблицу, в которой указать все документы с отображающими данными.
- Ведение журнала осуществляется вручную. Электронные виды вызывают большое количество вопросов у уполномоченных подразделений, которые проводят окончательные проверки для регистрации построенного объекта.
- Поскольку заполнять журнал лучше вручную в процессе выполнения работ на объекте, делать это необходимо печатными буквами или с разборчивым почерком.
Если в строительстве используются подобъекты, их указывают на титульном листе карандашом. Это делают для того, чтобы по необходимости можно было заменить их.
